银行数据中心异地搬迁实践与思考
一、引言
数据中心作为银行数字化运营的核心枢纽,承载着支付清算、客户服务、风险控制等关键业务系统,其7×24小时高可用运行直接关系到银行业务连续性与金融信誉。随着业务规模扩张、技术架构升级以及监管合规要求的提升,数据中心可能面临搬迁或架构调整的需求。在此过程中,如何有效降低迁移风险、最小化数据中心服务中断时间,成为金融机构搬迁工作亟待解决的关键问题。本文将以G行开发测试数据中心异地搬迁实践为例,探讨数据中心迁移的风险管控策略与高效实施方案。
二、搬迁前的准备
1、详细规划
搬迁前的规划是成功的关键。
首先,成立搬迁项目组,确立搬迁项目组织架构。通过决策层-管理层-执行层三级组织架构明确权责矩阵,避免职责真空。整合行内技术骨干及外包服务商人员,建立高效沟通机制,推进跨领域问题沟通。
其次,需要对现有数据中心的硬件、软件、网络架构进行全面盘点和评估。评估内容包括设备类型、型号、空间占用情况、电力功耗、安装方式、连线情况、接口类型等设备物理信息,以及IP地址、逻辑端口、存储访问、关联系统、管理员等逻辑信息。确保在网络、存储正常解耦的基础上进行批次划分,保证搬迁过程中不遗漏任何关键设备,同时为新数据中心的布局和资源配置提供基础数据。
最后,制定搬迁实施方案。按照不同的应用场景,结合网络及存储解耦情况进行批次划分,确定每批次搬迁设备清单。各搬迁批次根据设备数量、使用功能以及同城或异地搬迁等多维度评估实施难度,匹配搬迁窗口。原则上充分利用周末及节假日时间,规避重要保障期,最大限度降低搬迁对业务运行带来的影响。

图一 数据中心示意图
2、新数据中心环境准备
首先是机房环境评估。对新数据中心机房环境进行评估,评估内容包括电力供应、冷却系统、空间布局等方面。电力供应方面重点评估新数据中心的电力容量、稳定性和可靠性,以及设备单/三相电的要求,必要时进行改造确保能够满足现有设备的需求。冷却系统方面重点评估新数据中心的冷却能力、温度和湿度控制,确保设备能够在适宜的环境中运行。空间布局方面重点评估新数据中心的空间大小、布局合理性以及设备安装的便利性。通过环境评估,可以及时发现问题并采取相应的措施进行改进和优化,保障搬迁后系统稳定运行。
其次是IP网和存储网建设。提前在新数据中心对IP网络和存储网络进行联调测试,确保设备搬迁后实施阶段的网络连接畅通;同时根据准备阶段的信息调研结果,在新机房预铺服务器等设备到网络设备、存储设备的线缆,待设备搬迁上架完成后直接插线进行调试。
3. 搬迁风险评估及应对措施
数据中心搬迁涉及银行业务系统重要数据,需高度重视搬迁的风险评估,在搬迁方案的各个环节充分考虑各种可能存在的问题、困难和隐患,并对各类风险制定针对性的应急预案和回退措施,确保搬迁项目按照“准备充分、条件完备、风险可控”的原则稳妥进行。
| 表1 风险评估及应对措施 |
| 系统运行风险应对:为减少搬迁实施对银行业务造成的影响,需要在搬迁前信息调研环节梳理全部拟搬迁设备所承载的业务系统及关联关系,确保每批次设备关联的业务系统信息准确。 | 设备损坏及数据丢失风险应对:为防范可能出现的搬迁过程中设备损坏风险,搬迁前制定细致的物流操作流程和设备保护措施,并会在搬迁前进行桌面推演,避免正式搬迁实施过程中对设备造成损害。此外做好数据备份工作,并在实施现场准备备件和厂商工程师技术支持,及时处置可能出现的问题。 |
| 恶劣天气风险应对:搬迁项目开展期间,持续关注各搬迁窗口天气状况,及时根据天气影响暂停搬迁或采取回退措施,调整搬迁计划。 | 物理安全风险应对:为确保设备搬迁运输过程中的物理安全,安排安保人员对设备运输车辆进行押运,在运输前对运输车辆加装铅封并拍照记录。 |
三、搬迁过程中的挑战
1. 设备拆卸与运输
设备拆卸是搬迁过程中的重要环节。在拆卸过程中,要按照设备厂商的拆卸指南进行操作,避免损坏设备。同时,要做好设备的标记和记录,以便在运输和安装过程中进行核对。
运输过程中,要确保设备的安全。选择可靠的运输公司和运输工具,对设备进行妥善包装和固定;提前对运输线路进行规划,并在运输车辆中安装GPS定位设备,确保运输不偏离计划路线;安排专门的安保人员进行车辆及设备押运,并进行铅封录像记录,运输到新数据中心后,检查铅封状态。此外,还要做好设备的保险工作,在发生意外时能够得到及时赔付。
2. 设备安装
在新数据中心的设备安装过程中,严格按《设备落位图》安装,完成物理连接并静置一定时间后,逐台加电自检(若室内外温差较大,设备需静置≥8小时),并测试网络连通性。


图二 机房搬迁流程示意
四、搬迁后的恢复与验证
1. 网络切换
网络切换是搬迁实施的关键环节之一。若新机房网络环境建设已经完成,则需对搬迁过来的设备进行网络路由指向变更。此项工作需要在搬迁关机前完成;若搬迁过程中同步进行网络设备搬迁,则需要优先搬迁网络设备,并优先恢复网络环境,对网络进行割接。此时网络切换需要在极短的时间内完成,以减少业务中断的时间。切换完成后对新数据中心的网络环境进行全面的测试和验证,包括但不限于网络的连通性、带宽、延迟等方面。
2. 系统启动与测试
系统启动与测试是搬迁后的关键工作之一。设备安装接线开机加电完成均无问题后,进行系统启动与网络连通性测试。在系统启动过程中,要实时监测启动的进度和状态,及时发现和解决可能遇到的问题。同时,要做好系统启动后的校验和验证工作,确保启动后的系统与停机前的系统一致。
3. 业务验证
在确认系统与网络连通性正常后,逐步恢复业务是搬迁后的最后一步。在恢复业务过程中,要实时监测业务的运行状态和性能表现。机房、网络、设备、系统人员与业务人员共同进行业务验证,建立服务台机制,及时发现和解决可能遇到的问题。恢复业务后,要持续监控业务的运行情况,确保业务平稳过渡。

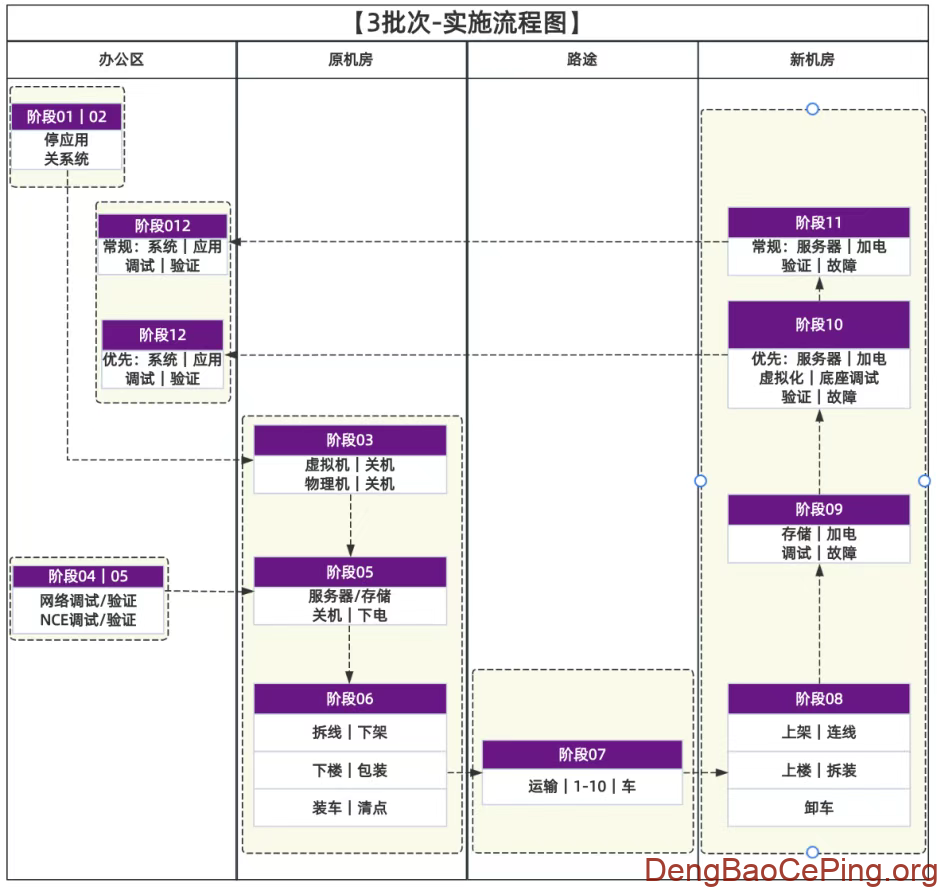

图三 实施日流程
五、实战经验分享
1. G行开发测试机房搬迁案例
在G行开发测试机房搬迁项目中,需要将约3000台设备分别搬迁到同城或异地数据库中心。根据应用场景共划分为三批次在线搬迁,充分利用节假日时间,避开集中投产期、各类重保期,最大限度降低对业务的影响。其中第三批次为异地数据中心搬迁,涉及设备约1800台,运输距离数百公里,为G行首次异地大规模设备在线搬迁,搬迁后业务全部恢复,未发生因搬迁导致的事件发生。

图四 实施日流程
2. G行开发测试机房搬迁经验
统筹规划与组织保障。搬迁项目组建立三层组织架构,职责明确,为搬迁工作顺利开展提供组织保障:领导层高度重视,统筹部署,为项目提供了明确的战略指导和资源保障;管理层负责落实决策层对项目的决策和指示,全面负责项目管理工作;执行层员工团结协作、攻坚克难,以高效的执行力和高度的责任感确保搬迁任务高效完成。搬迁准备充分。为保障搬迁项目顺利进行,搬迁项目按照“准备充分、条件完备、风险可控”的原则稳妥进行:搬迁前全面梳理原数据中心设备信息,包括但不限于设备类型、型号、空间占用情况、电力功耗、安装方式、连线情况、接口类型、IP地址、逻辑端口、存储访问情况、关联系统、管理员等信息。梳理过程中对于无人认领设备进行关机重新分配、IP正反向确认等方式,确保信息准确完整。考虑到部分设备使用年限较长,搬迁前对全部搬迁设备进行重启操作,搬迁实施日在新机房预置备件及厂商技术支持团队,及时排障。建立高效沟通机制,通过项目启动会、每批次搬迁前动员推演会、项目周例会、按需进行的技术协调会等方式,动态优化搬迁方案,确保搬迁实施各环节无缝衔接。同时通过搬迁日流控图、桌面推演等形式让所有人了解搬迁计划、注意事项和应对措施,有助于提高搬迁工作的效率和成功率。长途运输物理安全保障。每批次运输车辆均由安保人员随车押运,运输车辆发车前均加装铅封并拍照记录,在抵达目标机房后检查铅封状态完好,确保搬迁运输期间设备安全。
五、总结
数据中心异地机房搬迁是一项涉及多系统协同、高复杂度的系统性工程,其成功实施依赖于科学的迁移规划、严谨的风险管控及高效的执行管理。本文基于金融行业数据中心迁移实践,系统阐述异地机房搬迁的核心策略与实施路径,并结合G行开发测试数据中心异地迁移的实际案例,对关键成功要素进行深度剖析与经验总结。此次大规模异地迁移不仅为金融机构积累了高可用环境下的数据中心搬迁方法论,同时也为G行未来构建多地多活数据中心架构提供了重要的实践参考与技术储备。
